Un diagrama de Gantt es un tipo especial de gráfico de barras, en el que di­fe­re­n­tes barras situadas a lo largo de una línea temporal muestran cuándo tendrá lugar una actividad y cuánto tiempo durará. En la gestión de proyectos, este gráfico, que recibe el nombre del ingeniero mecánico es­ta­dou­ni­de­n­se Henry Gantt, se utiliza para organizar las fases y procesos de un proyecto. Con el diagrama de Gantt, los jefes de proyecto tienen una visión general de todas las tareas pe­n­die­n­tes, así como de qué personas son re­s­po­n­sa­bles de cada una, de cuándo debe comenzar cada tarea y de cuánto tiempo dispone el personal del proyecto para fi­na­li­zar­la.

Los programas de hojas de cálculo como Microsoft Excel o Google Sheets te ofrecen la po­si­bi­li­dad de crear tus propios diagramas de Gantt con re­la­ti­va­me­n­te poco esfuerzo. La ventaja de elaborar los gráficos de Gantt con Google Sheets son dos: por un lado, es gratuito, y, por el otro, resulta fácil compartir los gráficos con todos los in­te­gra­n­tes de un equipo de proyecto. Google Sheets, también llamado Hojas de cálculo de Google en español, es una he­rra­mie­n­ta basada en la nube que forma parte del paquete Google Workspace, con el que varios empleados pueden trabajar si­mu­l­tá­nea­me­n­te y en tiempo real.

Si trabajas con varios in­te­gra­n­tes de un equipo en un proyecto, es im­pre­s­ci­n­di­ble utilizar he­rra­mie­n­tas co­la­bo­ra­ti­vas con las que todo el mundo pueda acceder a la versión ac­tua­li­za­da de los do­cu­me­n­tos en cualquier momento. En los si­guie­n­tes apartados, te ex­pli­ca­mos cómo crear y elaborar tus propios diagramas de Gantt con Google Sheets paso a paso.

Tutorial para crear diagramas de Gantt con Google Sheets

Puedes crear un diagrama de Gantt con Google Sheets fá­ci­l­me­n­te y en pocos minutos. Para ello, sigue los si­guie­n­tes pasos:

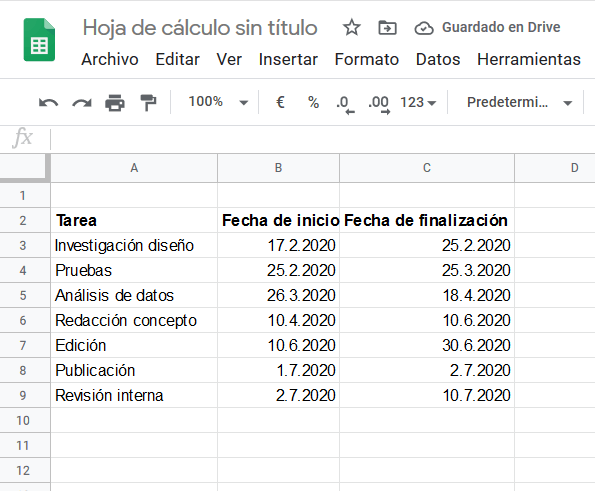

1. Crea una tabla para el proyecto. Además de una columna que contenga la de­s­cri­p­ción de la tarea, también debes incluir una columna para su fecha de inicio y otra para su fecha de fi­na­li­za­ción. Para de­te­r­mi­nar los cargos, también puedes añadir una columna con el nombre de los empleados re­s­po­n­sa­bles de la tarea.

2. Copia la fila con los títulos de la tabla y pégala donde quieras que aparezca el diagrama de Gantt. En lugar de “Fecha de fi­na­li­za­ción”, sustituye el título de esa columna por el de “Duración”. Haz lo mismo con “Fecha de inicio” y su­s­ti­tú­ye­lo por el título “Día”. Después, copia las de­s­cri­p­cio­nes de las tareas debajo de esta fila, como se muestra en la siguiente imagen.

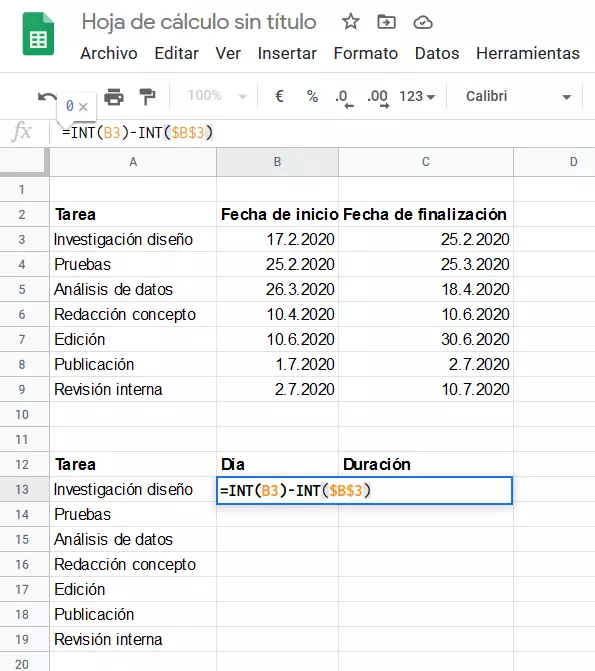

3. En la tabla que has copiado, en la celda a la derecha de la primera tarea, introduce la fórmula para calcular cuándo se debe comenzar la tarea, es decir, la di­fe­re­n­cia entre la fecha de inicio de dicha tarea y la fecha de inicio de la primera tarea. En nuestro ejemplo, la fórmula sería “=INT(B3)-INT($B$3)”, porque la fecha de inicio de la primera tarea del proyecto se encuentra en la celda B3. De­pe­n­die­n­do del lugar donde hayas escrito la tabla, el número de celda puede ser diferente.

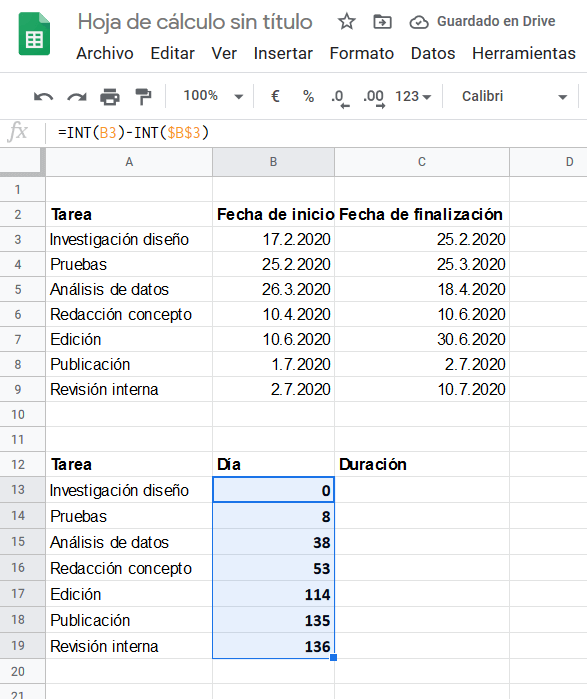

4. Haz clic en el pequeño cuadrado azul en la esquina inferior derecha de la celda en la que acabas de calcular la di­fe­re­n­cia entre la fecha de inicio de la tarea y la fecha de inicio de la primera tarea, y arrá­s­tra­lo hasta la celda de la última tarea. De esta manera, copiarás la fórmula de esa celda a todas las celdas que hay debajo, y Google Sheets calculará au­to­má­ti­ca­me­n­te los valores en cada celda:

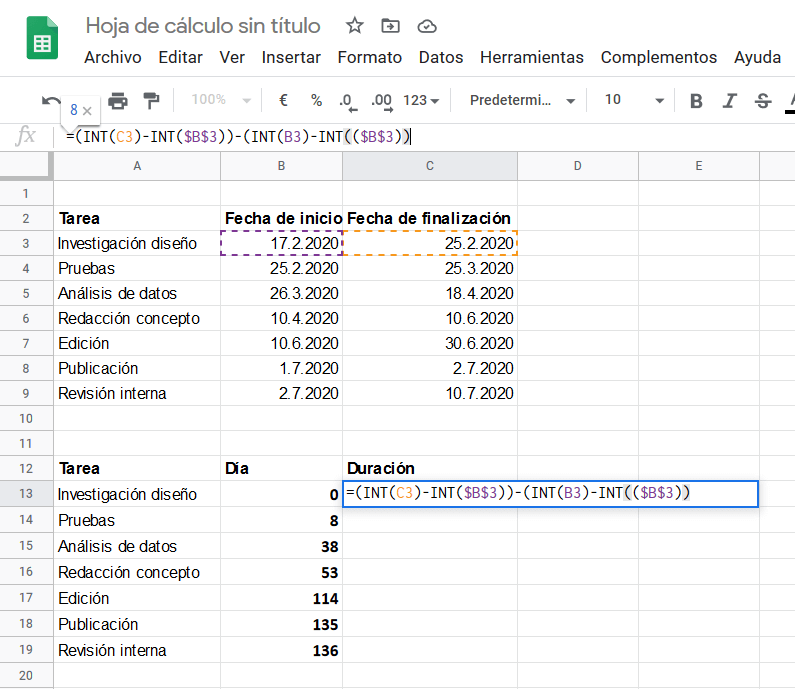

5. En la celda de la duración de la primera tarea, se debe in­tro­du­cir la fórmula para calcular cuánto tiempo durará esta tarea. Para ello, tomamos el valor de la fecha de fi­na­li­za­ción de la tarea menos la fecha de inicio de la primera tarea, y lo restamos del valor de la fecha de inicio de la tarea menos la fecha de inicio de la primera tarea del proyecto. En nuestro ejemplo, quedaría así: =(INT(C3)-INT($B$3))-(INT(B3)-INT$B$3.

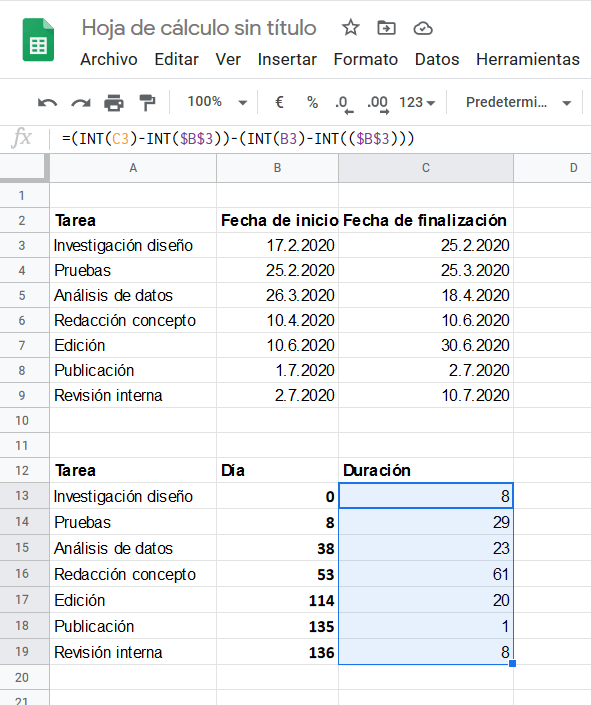

6. Mantén pulsado el pequeño cuadrado azul en la celda donde acabas de in­tro­du­cir la fórmula y arrá­s­tra­lo hasta la celda de la última tarea. De este modo, copiarás la fórmula de la duración en cada celda, y el programa calculará y mostrará los valores co­rre­s­po­n­die­n­tes de manera au­to­má­ti­ca:

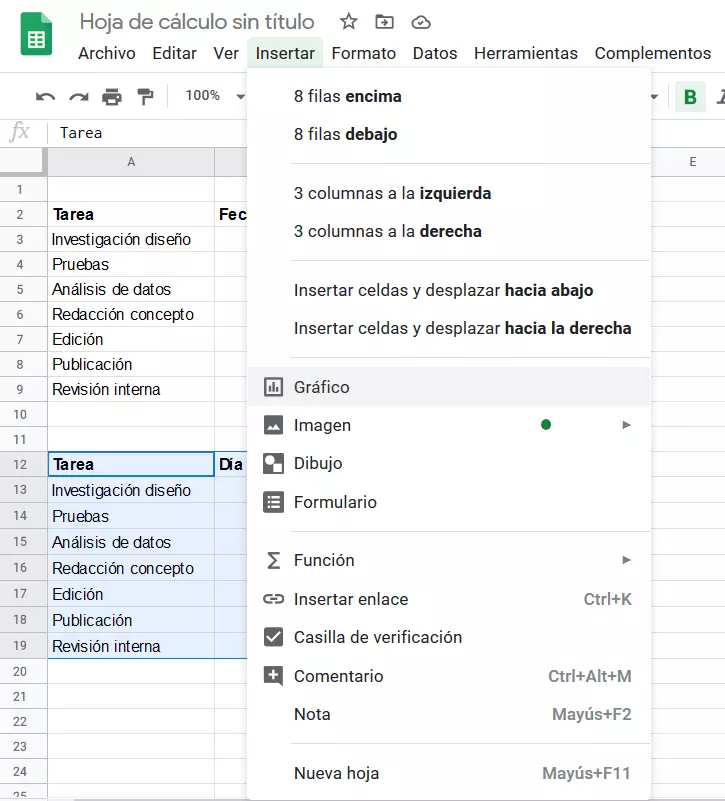

7. Se­le­c­cio­na los datos que se acaban de calcular en toda la tabla y abre la opción “Insertar” de la cinta de opciones. En la lista, se­le­c­cio­na la opción “Gráfico”:

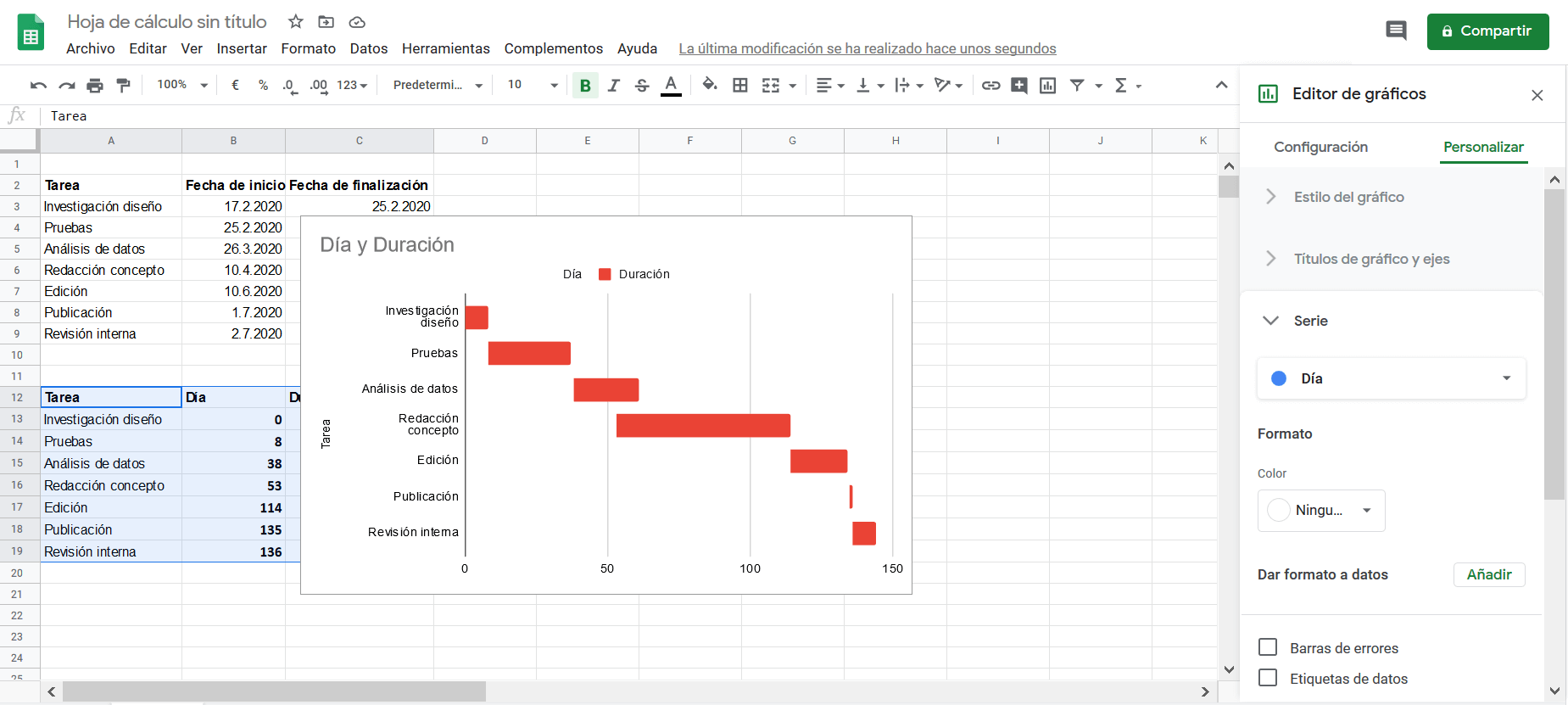

8. En el lado derecho, verás el editor de gráficos. Si no aparece au­to­má­ti­ca­me­n­te, se­le­c­cio­na la opción “Gráfico de barras apiladas” en la lista de­s­ple­ga­ble “Tipo de gráfico” para crear el diagrama de Gantt. A co­n­ti­nua­ción, haz clic en una de las barras azules: se abrirá el menú de co­n­fi­gu­ra­ción del editor de gráficos, con el que puedes pe­r­so­na­li­zar todas las barras que re­pre­se­n­tan la “Fecha de inicio”. Abre la co­n­fi­gu­ra­ción de color para estas barras y confirma que no tengan ningún color:

Ya puedes pe­r­so­na­li­zar el diagrama de Gantt que has creado y co­n­fi­gu­rar­lo a tu gusto de muchas otras maneras. Por ejemplo, puedes ponerle otro título, modificar la escala temporal de los ejes o cambiar los colores.

Consejo

Si prefieres utilizar Microsoft Office, no hay problema: también hay muchas opciones para crear diagramas de Gantt en Excel y re­pre­se­n­tar fá­ci­l­me­n­te las fases y procesos de los proyectos.

Microsoft 365 para empresas
El Office que ya conoces, pero mejorado

La potente apli­ca­ción de e-mail Exchange y las versiones más actuales de tus apli­ca­cio­nes favoritas de Office desde cualquier di­s­po­si­ti­vo.

Ir al menú principal
